常州龍江路高架匝道同步頂升更換支座,選用32臺 200T-50mm薄型自鎖液壓千斤頂,配套兩套PLC 8點智能控制同步頂升液壓系統使用,同步精度±0.5mm,此次施工主要采用在立柱上架設千斤頂整體頂升匝道的方式。頂升完成后,將對損壞的橡膠支座進行維修,并對支座相關配套設施進行保養。待維修保養完成后,放下千斤頂,匝道復位,整體頂升效果良好!

橡膠支座,材料易老化,且長期處于超負荷運載狀態,橋梁支座經常出現開裂、脫空、剪切變形過大等病害。支座病害會隨著交通量增加、車型增大、軸荷加重呈現指數級增加,所以一旦發現老化就要及時安排更換,從而保證橋面的安全通行。

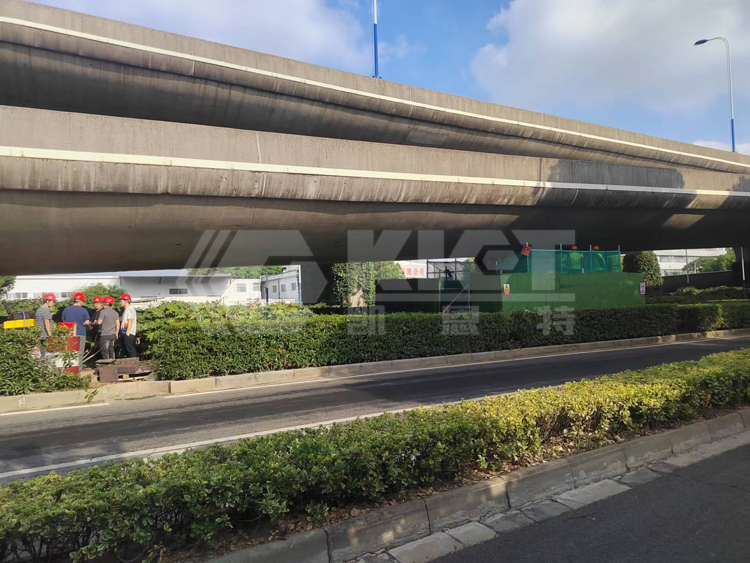

由于更換支座時,必須將梁體頂升,所以更換期間需短暫中斷交通,故要求施工方便、工期短,盡可能減少對交通的干擾。施工方迅速確立了橋梁整體頂升方案,各方面有序進入,下面是常州龍江路高架匝道支座更換的具體流程。
城市高架匝道支座更換流程:

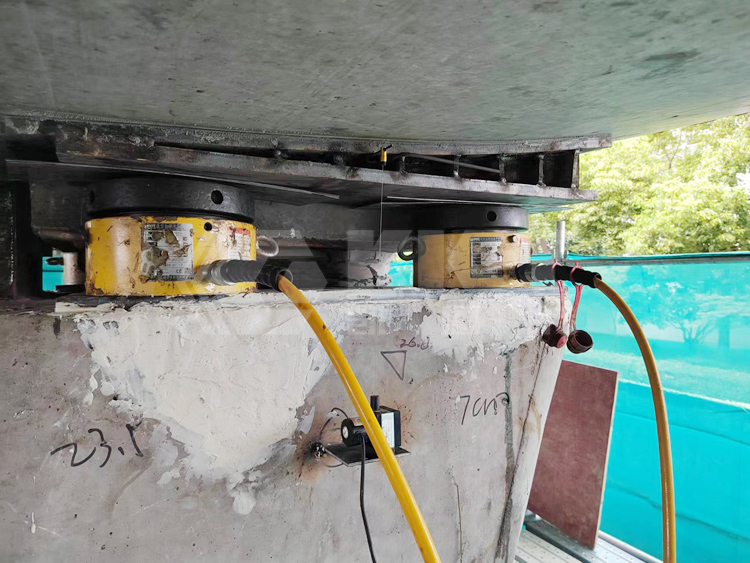

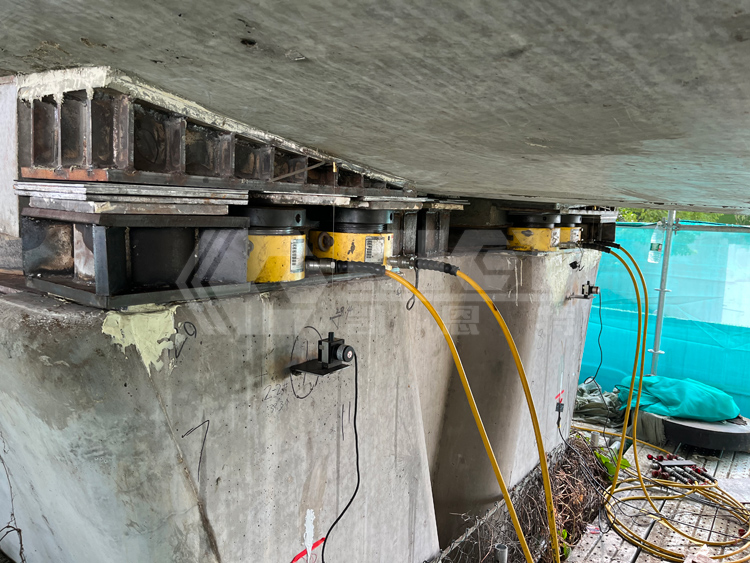

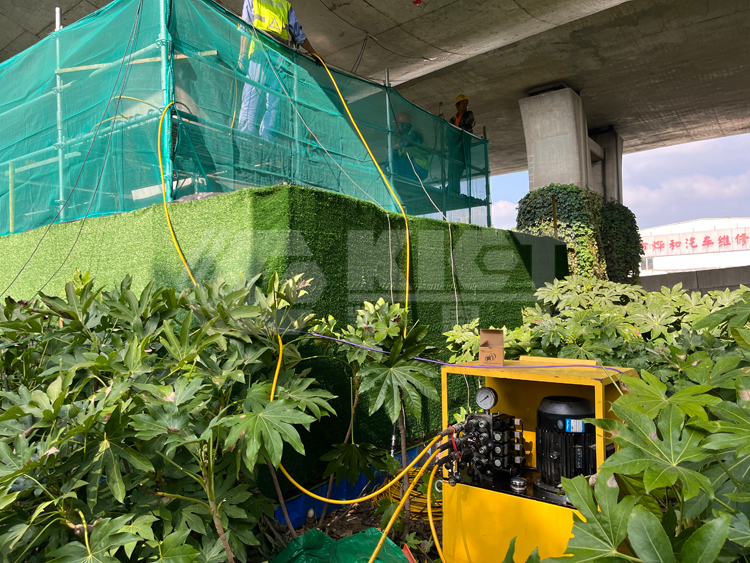

1、擺放液壓千斤頂和傳感器,將液壓千斤頂置于立柱上,在關鍵部位預先固定牛角上擺放傳感器。

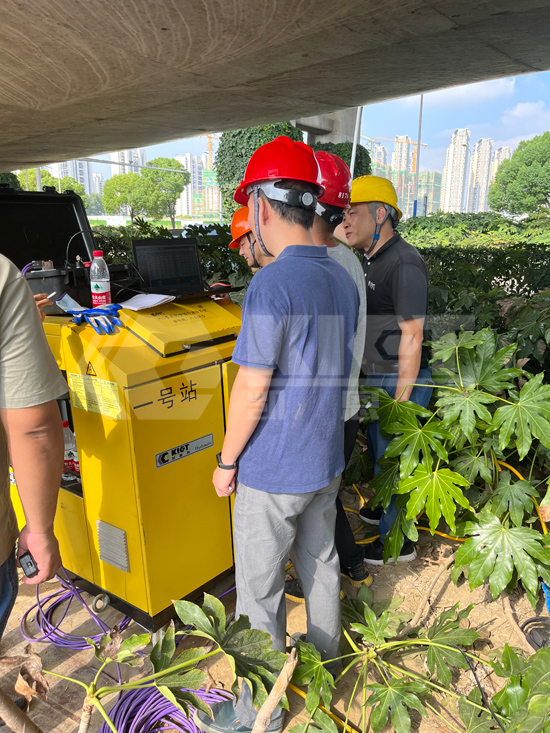

2、將液壓千斤頂、傳感器連接到同步頂升系統以及PLC箱控制箱。

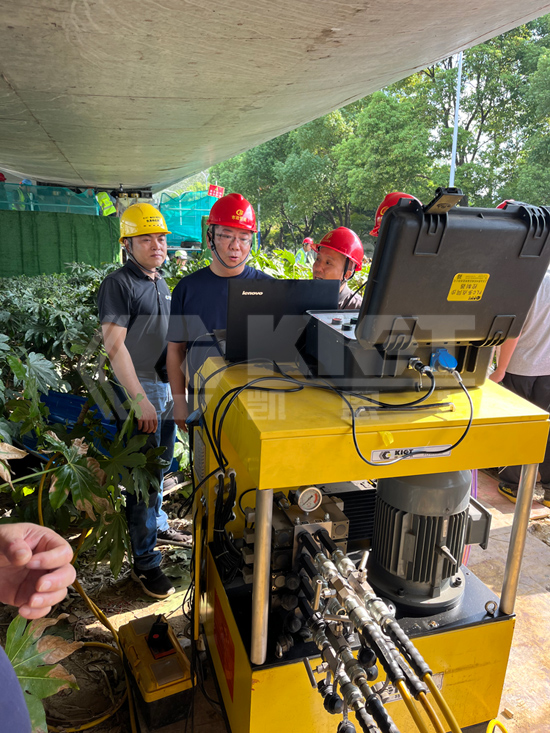

3、打開工作電腦,可以實時查看各傳感器反饋的數據,自動分析橋梁頂升過程的安全狀態。電腦為頂升過程提供可視化、圖像化的實時反饋。
4、貼合:貼合是為了消除支撐的非彈性變形和承重地基的沉降。對液壓千斤頂同時同時,同步抬升,整個抬升過程中應保持千斤頂?shù)男谐檀笾孪嗤麄€(gè)橋面板即將離開支座時停止頂升。停放1~2小時進行觀察基礎的沉降和托梁的變化。

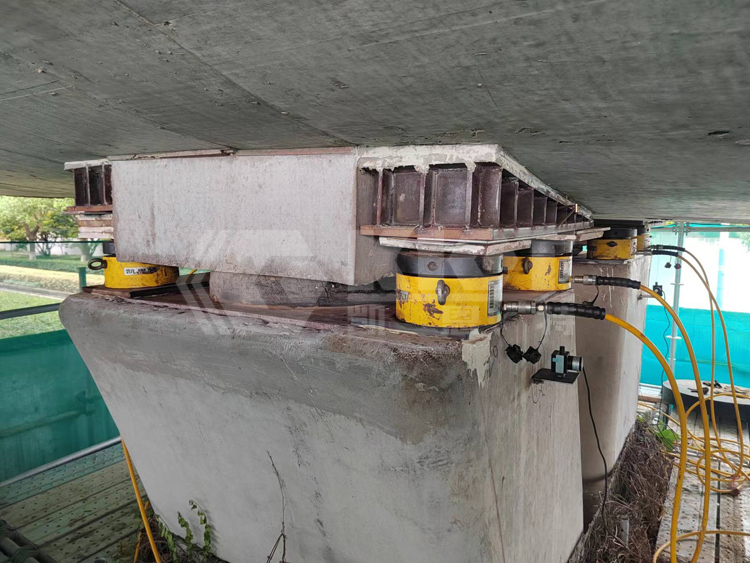

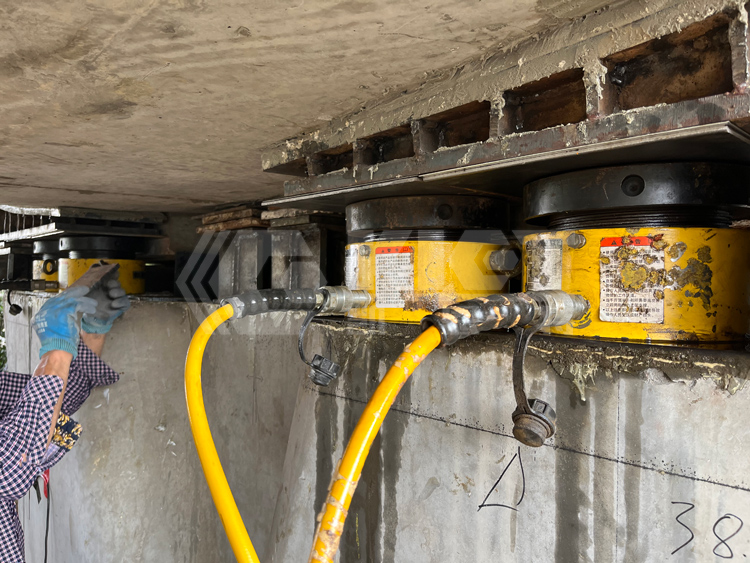

4、整體頂升。等停放1~2小時觀察頂升體系無任何變化后,開始整體頂升。每臺液壓千斤頂?shù)捻斏俾矢鶕?jù)同步頂升系統的控制,使各點位同步頂升。
5、自鎖。等將梁(板)適當頂起,使支座脫空不受力,將所有自鎖液壓千斤頂螺母旋緊,從而使活塞鎖死,保證后續工作的安全、順利開展。

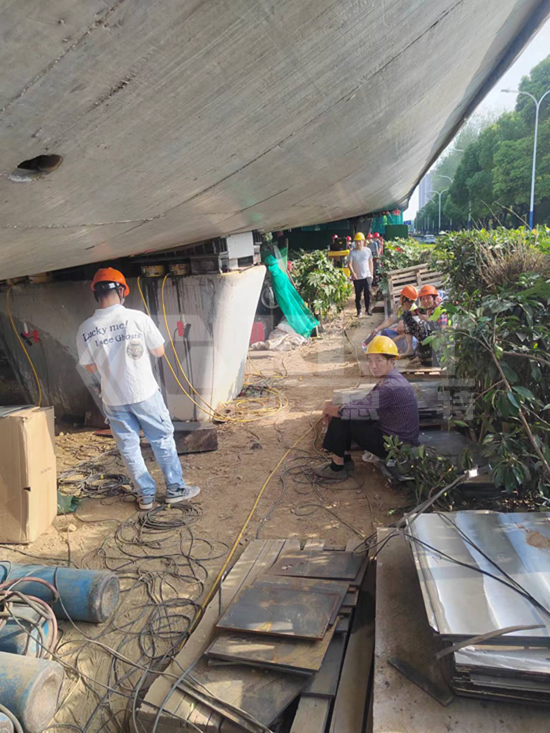

6、更換支座:對破舊支座進行調整或更換。
7、解鎖機械鎖:將所有自鎖液壓千斤頂螺母旋松到位,等待活塞回縮。
8、落梁:所有工作做好之后,對液壓千斤頂同步降落,支座更換完成。
